吸音板,木质吸音板,广东佛山声泰吸音板生产厂家

声泰声学材料生产供应商

咨询热线

4006691831 品牌吸音板厂家
当前位置: 网站首页 > 新闻资讯 > 声学知识

吸音板安装施工工艺

文章出处: 人气:发表时间:2014-09-15 09:36

1工程概况
   吸音板安装施工工艺会直接影响到工程的吸音隔音效果也会影响到整个工程的装饰效果,吸音板安装方法很关键不同的声学场合和不同的业主会根据偏好选择不同的吸音板施工安装方法。以下就是吸音板施工安装工艺供大家安装吸音板使用参考。

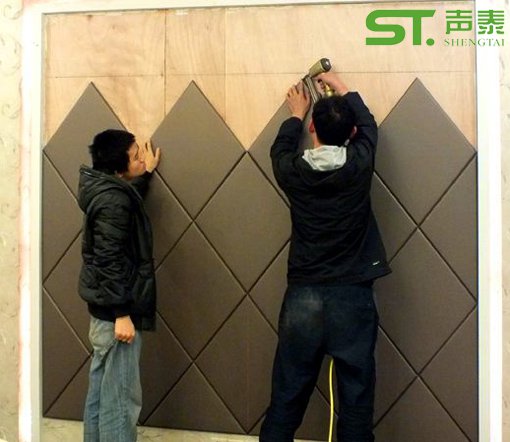

吸音板安装现场

2施工准备
2.1材料要求:
   12mm石膏板:规格1200*3000mm,不应有弯曲、受潮、断裂、损伤等问题。 卡式龙骨、烤漆龙骨、烤漆吊杆、38龙骨:平整,无损伤,生锈等现象。
矿棉板:规格600*600mm,不应有弯曲、受潮、断裂、损伤等问题,并保证表面的平整,无撞伤凹
陷现象。
以及玻璃丝棉(50mm厚、1200mm宽)、888建筑胶、丝杆、膨胀螺丝、自攻螺丝等,材料应有
产品合格证,材料的规格、质量必须经现场检验,符合设计使用要求。
2.2 主要机具:
1 电动机具:电锯、无齿锯、手电钻、冲击电锤、电焊机、自攻螺丝钻、手提圆盘踞、手提线锯机。 2 手动工具:射钉枪、拉铆枪、手锯、钳子、螺丝刀、扳子、钢尺、棉丝、砂纸、长卷尺、钢水平尺、墨斗,小白线、笤帚、托线板、红铅笔、毛刷、线坠、裁织革刀、毛巾、塑料水桶、塑料脸盆。
2.3作业条件:
2.3.1脚手架:利用现有水工安装冷冻机组和管子时所用脚手架,并以移动式脚手架配合。架子的步
高和支搭符合施工要求和安全防护要求。
2.3.2吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验、试压验收合格。
2.3.3墙面吸音板安装前,墙面饰面基本完成,基层清理干净。
2.3.4大面积施工前先放大样,做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后,业主、监理和施工单位共同认定后,组织施工人员班按照样板墙要求施工。
2.3.5材料分类存放整齐备用,注意防潮。
2.3.6地面干净、平整、无积水。

3操作工艺
3.1 墙面吸音板工艺流程:
3.1.1 测量墙面实际尺寸,确认安装位置,确定水平线和垂直线,确定电线插口、管子等物体的切空
预留尺寸。
3.1.2沿边龙骨安装:沿墙面安装沿边龙骨。
3.1.3安装承载(主)龙骨,使用膨胀螺丝与墙面固定。为配合岩棉和石膏板的安装,按照1200mm宽横向固定。相连两根龙骨的接头部位,错开排列,错开距离≥60mm。调整其水平度与垂直度。
3.1.4安放玻璃丝棉,沿主龙骨方向安放玻璃丝棉。
3.1.5安装覆面(副)龙骨,直接通过主龙骨卡钩卡入覆面龙骨,覆面龙骨间距400mm。相连两根龙骨相连两根龙骨的接头部位,错开排列,错开距离≥60mm,提高系统手里的均匀性。 3.1.6封板。从靠墙一侧开始安装石膏板,石膏板的长边方向平行于承载龙骨,与覆面龙骨垂直。石膏板错缝安装,不形成通缝。用自攻螺丝将石膏板固定,螺钉尾部深入石膏板纸面0.5mm。螺钉距离板边
大于10mm,距离切割边大于15mm。并对接缝进行处理。
3.1.7贴矿棉板。从靠墙一侧开始安装600*600矿棉板,使用888建筑胶进行粘贴安装,四角用射钉
加强固定。为求最佳观感效果,使用错缝粘贴安装。
3.2 吊顶安装
3.2.1 检查是否有打的管道设施,如果影响到吊杆的固定,需要做特殊处理。吊顶,将与梁底齐平。 3.2.2放样,以室内基准线标高为准,在墙面上找到吊顶的设计标高点,沿墙面周边弹线放样。
3.2.3沿边龙骨安装,根据弹线,沿墙面周边安装沿边龙骨。
3.2.4吊杆安装,以1.2m为距在楼板上弹线,打吊杆孔,装入膨胀螺栓,固定吊杆,以边龙骨高度
为基准,用水平线确定螺纹吊杆长度。
3.2.5水平调整,用水平线在吊杆上确定顶部螺丝帽位置高度,旋紧吊杆的螺丝达到要求的高度,保
证覆面龙骨的底面水平线与沿边龙骨底线一致。
3.2.6安装38主龙骨,使用38主吊杆、38主交叉等将主龙骨固定,达到要求的高度。 3.2.7使用连接件,固定烤漆龙骨于38龙骨上。保证其要求高度,和整体的水平度。
3.2.8安放吸音板。将吸音板从左到右顺序,将吸音板置于烤漆龙骨上。

4质量标准
4.1保证项目:
4.1.1饰面标高、尺寸、起拱和造型应符合设计要求。表面平整、洁净,颜色一致,污痕。 4.1.2接缝密实、平直,宽窄致,颜色一致,阴阳角处压向正确,非整板的使用部位适宜。
4.1.3吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。
